復合土工膜水平防滲鋪設5步曲
發布時間:2021-01-14 19:53:09 閱讀:
為保護已鋪復合土工膜不被破壞,必須先確定膜上不能上重型設備的原則,即復合土工膜鋪設完畢后,膜上填料只能由機械甩送,人工整平。根據以上原則,決定采用“平行成槽、錯距回填”的施工工法,按照“土方開 挖膜下砂墊層鋪設復合土工膜鋪設與焊接膜上砂墊層鋪設膜上土方回填”的工序進 行施工。施工過程依次循環進行,形成流水作業。工藝具體內容及施工過程中的注意事項如下。
第一步:土方開挖。

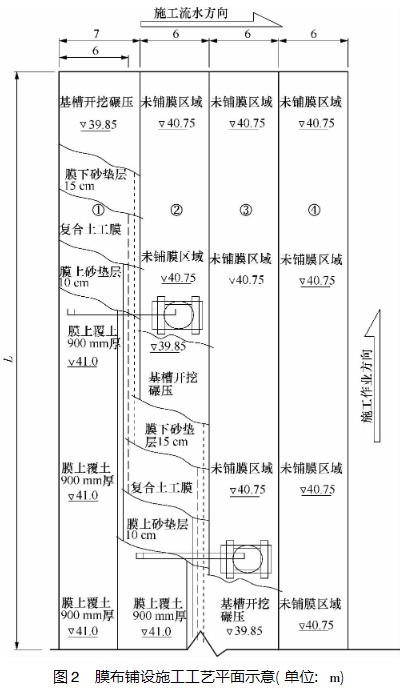

庫區經平整并將膜上覆土預留完成后,進行測量放線及排膜,確定新開施工段位置。通過膜寬及搭接長度計算出每個工作段長度及膜布塊數,經測量放線確定好每個工作面位置后,開始對工作面 起點①區進 行 開 挖。由于采用的膜布寬為6m,首次開挖寬度確定為7m,超出膜下砂墊層及復合土工膜寬度各0.5m,以 便于進行接槎施 工。開挖深度為90cm,開挖基礎面呈現溝槽狀。對開挖好的基礎面進行碾壓及隱蔽工程驗收。
第二步:膜下砂墊層鋪設。
首次鋪膜下砂墊層,鋪設寬度為6.5m,超出土工膜寬度0.5m。使用裝載機備料,用挖掘機鋪料,配合人工整平,鋪設厚度為15cm。配合人工剔除不適宜料及異物,并進行隱蔽工程驗收。
第三步:復合土工膜鋪設。
復合土工膜運至鋪設現場,采用人工進行鋪設,每一件幅長 為50m,幅寬為6m。鋪設作業由多名人員共同完成,首先將其抬入基槽內,進行開卷攤鋪。土工膜鋪設要求平坦,位置準確。在鋪設過程中注意對復合土工膜進行保護,并保持一定的松馳度。鋪設完畢后開始進行熱熔法焊接,縫接設備為ZPR-210型自動調溫(調速)電熱楔式雙道塑料熱合機。該機由兩塊電烙鐵,焊成兩條粗為10mm焊 線,兩 線 凈 距16mm。焊 接 面 必 須清除沙子、泥土等雜物,保證膜面清潔。為防止大風吹損,在鋪設期間所有的膜布用砂袋或軟性重物壓住。焊接將0.6mm塑料膜布焊接為一體,再將兩層土工布翻好鋪平,上下壓茬。
第四步:膜上砂墊層鋪設。
復合土工膜鋪設完畢后,鋪設膜上砂墊層。砂墊層厚10cm,新開工作段第一個鋪膜單元鋪設寬度為5.5m,較復合土工膜寬度窄0.5m,以利于下次鋪膜時進行焊接。鋪設時由裝載機將砂子運至溝槽旁,用挖掘機將砂子均勻鋪散在復合土工膜上,不能與復合土工膜接觸,再由人工對砂子進行整平,保證其平整厚度 滿足設計要求。
第五步:膜上土方回填。砂墊層鋪設完成后,對膜上土方進行回填,首次回填寬度較上層砂墊層窄0.5m,以利于砂墊層接槎。用挖掘機對其相鄰的②區的土方進 行 溝 槽 開 挖,非首段開挖寬度統一為6m,開挖方法同①區土方,在開挖同時將土方直接甩至①區進行回填?;靥詈穸葹?0cm,用小型挖掘機配合人工整平。②區溝槽土方開挖后的施工工藝同①區相同。循 環以上工序,完成全部鋪膜工作。

第一步:土方開挖。
庫區經平整并將膜上覆土預留完成后,進行測量放線及排膜,確定新開施工段位置。通過膜寬及搭接長度計算出每個工作段長度及膜布塊數,經測量放線確定好每個工作面位置后,開始對工作面 起點①區進 行 開 挖。由于采用的膜布寬為6m,首次開挖寬度確定為7m,超出膜下砂墊層及復合土工膜寬度各0.5m,以 便于進行接槎施 工。開挖深度為90cm,開挖基礎面呈現溝槽狀。對開挖好的基礎面進行碾壓及隱蔽工程驗收。
第二步:膜下砂墊層鋪設。
首次鋪膜下砂墊層,鋪設寬度為6.5m,超出土工膜寬度0.5m。使用裝載機備料,用挖掘機鋪料,配合人工整平,鋪設厚度為15cm。配合人工剔除不適宜料及異物,并進行隱蔽工程驗收。
第三步:復合土工膜鋪設。
復合土工膜運至鋪設現場,采用人工進行鋪設,每一件幅長 為50m,幅寬為6m。鋪設作業由多名人員共同完成,首先將其抬入基槽內,進行開卷攤鋪。土工膜鋪設要求平坦,位置準確。在鋪設過程中注意對復合土工膜進行保護,并保持一定的松馳度。鋪設完畢后開始進行熱熔法焊接,縫接設備為ZPR-210型自動調溫(調速)電熱楔式雙道塑料熱合機。該機由兩塊電烙鐵,焊成兩條粗為10mm焊 線,兩 線 凈 距16mm。焊 接 面 必 須清除沙子、泥土等雜物,保證膜面清潔。為防止大風吹損,在鋪設期間所有的膜布用砂袋或軟性重物壓住。焊接將0.6mm塑料膜布焊接為一體,再將兩層土工布翻好鋪平,上下壓茬。
第四步:膜上砂墊層鋪設。
復合土工膜鋪設完畢后,鋪設膜上砂墊層。砂墊層厚10cm,新開工作段第一個鋪膜單元鋪設寬度為5.5m,較復合土工膜寬度窄0.5m,以利于下次鋪膜時進行焊接。鋪設時由裝載機將砂子運至溝槽旁,用挖掘機將砂子均勻鋪散在復合土工膜上,不能與復合土工膜接觸,再由人工對砂子進行整平,保證其平整厚度 滿足設計要求。
第五步:膜上土方回填。砂墊層鋪設完成后,對膜上土方進行回填,首次回填寬度較上層砂墊層窄0.5m,以利于砂墊層接槎。用挖掘機對其相鄰的②區的土方進 行 溝 槽 開 挖,非首段開挖寬度統一為6m,開挖方法同①區土方,在開挖同時將土方直接甩至①區進行回填?;靥詈穸葹?0cm,用小型挖掘機配合人工整平。②區溝槽土方開挖后的施工工藝同①區相同。循 環以上工序,完成全部鋪膜工作。
